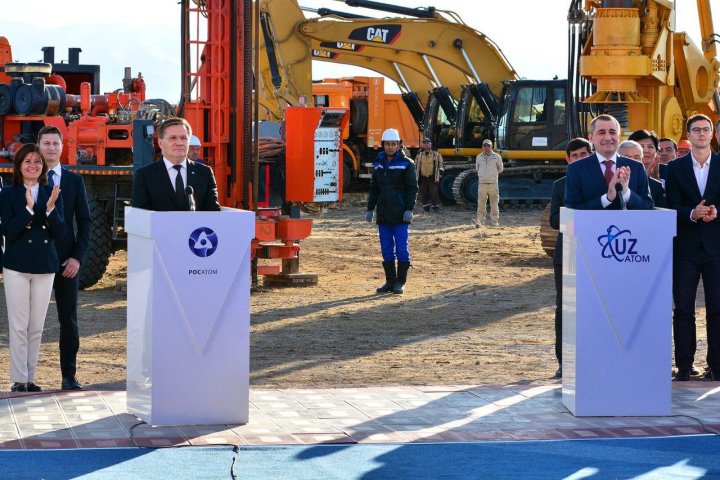

В Джизакской области дан старт строительству первого в истории Узбекистана атомного энергетического комплекса - начаты подготовительные и земляные работы на площадке будущей атомной электростанции. Об этом сообщает Дирекция по строительству АЭС. Проект реализуется в сотрудничестве с Государственной корпорацией по атомной энергии "Росатом" и имеет стратегическое значение для обеспечения долгосрочной энергетической безопасности страны, снижения зависимости от ископаемых источников топлива и перехода к низкоуглеродной экономике.
По словам директора дирекции по строительству АЭС Отабека Аманова, решение начать проект с возведения маломодульных реакторов (ММР) принято исходя из реалистичной оценки возможностей национальной инфраструктуры и особенностей существующей энергосистемы. В настоящее время значительная часть энергосетей республики функционирует с высокой степенью износа, что создаёт риски при подключении крупных объектов мощностью свыше 1200 мегаватт. Малые модульные реакторы позволяют снизить нагрузку на сеть, обеспечивая более плавное и гибкое распределение вырабатываемой энергии.
Аманов подчеркнул, что такой подход позволит безболезненно интегрировать атомную генерацию в энергобаланс страны и при этом сохранить стабильность электроснабжения даже в условиях обслуживания или временной остановки одного из энергоблоков. Кроме того, малая атомная энергетика даёт возможность оперативно вводить мощности в эксплуатацию, адаптируя их под региональные потребности.
Важной задачей проекта является обеспечение баланса между традиционной и возобновляемой энергетикой. В последние годы в Узбекистане активно развиваются солнечные и ветряные электростанции, однако их работа во многом зависит от погодных условий. Атомная энергетика в этом контексте выступает в роли стабильной опоры, компенсируя колебания генерации, особенно в ночное время или в периоды безветрия. Малые АЭС рассматриваются как оптимальное решение для поддержания устойчивости энергосистемы, когда требуется стабильная базовая мощность при минимальных эксплуатационных рисках.
Отдельное внимание уделено экологическим аспектам и рациональному использованию природных ресурсов. Первоначально планировалось использовать воду из озера Айдаркуль для охлаждения реакторов, однако проведённые анализы показали, что степень минерализации воды делает её непригодной для технологических нужд станции. В итоге было принято решение о внедрении системы сухого охлаждения, которая полностью исключает необходимость в значительных объёмах воды. Эта технология широко применяется в мире и демонстрирует устойчивость в условиях засушливого климата, что особенно актуально для южных регионов Узбекистана.
В результате подписанных дополнительных соглашений между узбекской стороной и "Росатомом" уточнены ключевые параметры будущей станции. Комплекс будет включать два крупных энергоблока и два маломодульных реактора, что позволит объединить преимущества масштабного и локализованного энергопроизводства. Отдельным документом зафиксированы условия долгосрочного обеспечения станции ядерным топливом, включая механизмы его поставки, переработки и утилизации в соответствии с международными нормами ядерной безопасности.
В настоящий момент на строительной площадке выполняется масштабная выемка грунта - около 1,5 миллиона кубометров для формирования котлована глубиной 13 метров под первый реактор РИТМ-200Н. Работы ведутся с участием отечественной компании Enter Engineering, которая отвечает за возведение временной инфраструктуры и строительных баз. Параллельно прорабатываются вопросы привлечения государственных предприятий к сооружению внешних коммуникаций - линий электропередачи, автомобильных и технологических дорог, систем водоснабжения и связи.
Особое значение в реализации проекта придаётся подготовке национальных кадров. Согласно условиям контракта, до 80 узбекских специалистов пройдут обучение и стажировку на базе образовательных центров и производственных площадок "Росатома". Уже сегодня значительная часть студентов Национального исследовательского ядерного университета "МИФИ", филиал которого открыт в Ташкенте, ориентирована на участие в будущем проекте. Университет ежегодно выпускает порядка 100 студентов инженерных и технических специальностей, способных работать на атомных объектах. Дополнительно обучение ведётся в Ташкентском государственном техническом университете. После завершения базового образования выпускники пройдут двухлетнюю стажировку в России на действующих энергоблоках, что обеспечит формирование квалифицированного персонала.
По плану, не менее 70% сотрудников будущей станции составят граждане Узбекистана, что позволит создать собственную школу атомной инженерии и сократить зависимость от внешних кадров.
Согласно утверждённому графику, физический пуск первого маломодульного реактора запланирован на четвёртый квартал 2029 года, второго - на 2030 год. Ввод в эксплуатацию двух крупных энергоблоков ожидается в 2033 и 2035 годах.
Технологическая основа проекта - реакторы типа РИТМ-200, адаптированные под стационарное использование (модификация РИТМ-200Н). Эти реакторы зарекомендовали себя в составе атомных ледоколов нового поколения, где доказали надёжность, компактность и высокий уровень безопасности при работе в экстремальных условиях.
Реализация проекта первой АЭС в Узбекистане станет важнейшим шагом в укреплении энергетической независимости республики, обеспечении устойчивого роста экономики и создании новых рабочих мест. В долгосрочной перспективе станция не только удовлетворит растущие потребности страны в электроэнергии, но и послужит технологическим фундаментом для будущего развития атомной отрасли, научных исследований и экспорта компетенций в регион Центральной Азии.
