На общественных слушаниях, прошедших 23 декабря, представители Дирекции по строительству АЭС при Агентстве "Узатом" сообщили о пересмотре сроков ввода в эксплуатацию первой в Узбекистане атомной электростанции: запуск объекта планируется перенести с 2028 на 2029 год. Разъяснения по причинам корректировки графика представил заместитель директора дирекции Отабек Аманов.
По его словам, на календарный план проекта повлияли два ключевых фактора. Первый связан с ограничениями периода пандемии COVID-19 в 2020-2021 годах, когда закрытие границ и ограничение международного сообщения затруднили привлечение и работу узкопрофильных иностранных специалистов, без участия которых выполнение ряда этапов атомного строительства невозможно. Второй фактор касается длительного этапа согласования условий генерального контракта с зарубежным партнером, который, как отмечалось, занял больше времени, чем предполагалось первоначальными расчетами.
В ходе слушаний была изложена и последовательность этапов подготовки проекта. Так, базовое межправительственное соглашение о сотрудничестве по строительству АЭС между Узбекистаном и Российской Федерацией было подписано в сентябре 2018 года. В 2019 году стороны перешли к инженерно-изыскательным работам, в рамках которых рассматривались различные площадки, включая территории вблизи озера Тудакуль в Бухарской области, локации в Навоийской области, а также районы у Айдаро-Арнасайской системы озер в Джизакском регионе.
Процедура выбора площадки, как сообщалось, заняла около полутора лет и включала анализ гидрометеорологических, геологических и сейсмических параметров с учетом требований и рекомендаций профильных международных стандартов. В мае 2019 года приоритетной площадкой была определена территория в Джизакской области, при сохранении резервного варианта. Комплексные изыскания на выбранных участках продолжались до 2021 года, а в декабре 2021 года их результаты были использованы при формировании технического проекта.
После утверждения технических решений проект перешел к этапу оформления ключевых договоренностей. Отмечалось, что переговоры по параметрам генерального контракта продолжались длительное время и завершились подписанием в мае 2024 года соглашения, предусматривающего сооружение атомной станции малой мощности. Именно после этого, как сообщалось на слушаниях, появилась возможность перейти к практическим строительно-подготовительным работам на площадке.

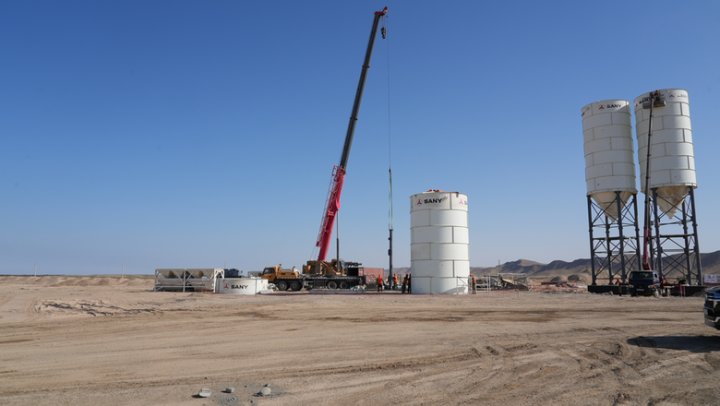

В 2025 году на утвержденной территории началось создание инфраструктуры для размещения персонала и производственных мощностей: были начаты работы по вахтовому городку и строительно-монтажной базе. Отдельно сообщалось, что 9 октября стартовали земляные работы по подготовке котлована под будущий реакторный объект. На слушаниях подчеркивалось, что совокупность задержек, вызванных пандемийными ограничениями и длительными согласованиями, стала основанием для смещения целевого срока ввода станции на один год.
Также было отмечено, что в проекте предполагается использование реакторных установок серии РИТМ-200Н, а выбранная конфигурация станции относится к категории малой мощности. На слушаниях указывалось, что такие решения рассматриваются как один из вариантов обеспечения устойчивости энергоснабжения с учетом особенностей региона и необходимости сбалансированного развития генерации.
В "Узатоме" заявили, что работы по проекту продолжаются в соответствии с обновленным графиком, а дальнейшая реализация будет осуществляться с учетом требований безопасности, технологической готовности и завершения всех предусмотренных процедур проектирования, строительства и ввода объекта в эксплуатацию.
